Как мы перестали вручную проектировать таблицы и поручили процессы ИИ

Как мы перестали вручную проектировать таблицы и поручили процессы ИИ - 1

Привет, Хабр! Меня зовут Александр Антипов, я продакт-оунер MWS Tables — платформы для совместной работы и автоматизации на базе таблиц. Раньше на платформе таблицы приходилось собирать вручную: добавлять столбцы, выбирать типы полей, устанавливать фильтры и т. п. Теперь у нас появился ИИ-помощник, создающий таблицы по простому текстовому описанию. А ещё мы научили его связывать таблицы между собой, писать формулы, настраивать отображение данных и делать многое другое.

Сегодня я покажу, как применять новые возможности на практике.

Что умеет ИИ-помощник MWS Tables: от анализа до готовой воронки

Как мы перестали вручную проектировать таблицы и поручили процессы ИИ - 2

Чтобы запустить ИИ, нужно кликнуть по иконке чат-бота в правом нижнем углу рабочего пространства. Новым пользователям начать работу с ИИ предлагается на странице онбординга после регистрации.

Чат-бот умеет:

  • через чат-диалог отвечать на вопросы по функциональности продукта;

  • анализировать, суммаризировать, заполнять, изменять, удалять данные в таблицах;

  • создавать, изменять, удалять таблицы и прочие элементы в пространствах;

  • проектировать контент-план, таск-трекер и другие готовые решения;

  • настраивать формулы и связи между таблицами.

Больше не нужно писать сложные скрипты или настраивать логические конструкции «if-then» — ИИ сам обобщит информацию, классифицирует записи, извлечёт структурированные данные. Внешние инструменты не понадобятся — всё уже встроено в платформу.

При этом ИИ действует только с согласия пользователя и не выходит за заданные рамки. Полученные данные можно использовать в разных представлениях: в таблице, форме, канбан-доске, диаграмме Ганта, календаре или дашборде. Каждое изменение таблицы сразу же отображается в представлениях.

Далее рассмотрим три интересные функции ИИ-ассистента MWS Tables, которые значительно экономят время.

Проектирование готового решения

Раньше no-code решения приходилось собирать руками: добавлять столбцы, продумывать поля, выбирать фильтры, настраивать представления, доступы и другие параметры (например, цветовую дифференциацию статусов).

Но разобраться во всём этом не всегда просто. Пользователь тратил время — своё и техподдержки, — чтобы понять, как дать коллеге доступ только к представлению «Календарь», а не ко всей таблице. К тому же на платформе постоянно появляются новые фичи, а следить за ними некогда.

Теперь в MWS Tables рутину берёт на себя ИИ-ассистент. Система сама соберёт готовое решение прямо в рабочем пространстве, взяв на себя функции аналитика и архитектора.

Достаточно в чате объяснить задачу простыми словами:

Мне нужен таск-трекер

Ответ ассистента

Нашёл ваши существующие таблицы — там уже есть календари активностей и фичи, но отдельного таск-трекера нет.

Проектирую для вас таск-трекер. Вот мой план:

Принятые предположения

  • Статусы: Новое → В работе → На ревью → Готово / Отменено

  • Приоритеты: Низкий, Средний, Высокий, Срочный

  • Исполнитель — один человек

  • Дедлайн — только дата, без времени

  • Расположение — в корне (отдельная тематическая папка не нужна для одной таблицы)


План

Фаза 1 — Таблица «Таск-трекер»

Поле

Тип

Задача

Текст в одну строку (primary)

Описание

Многострочный текст

Статус

Выбор — Новое, В работе, На ревью, Готово, Отменено

Приоритет

Выбор — Низкий, Средний, Высокий, Срочный

Исполнитель

Участник

Дедлайн

Дата (без времени)

Категория

Выбор — (опции оставлю пустыми, вы заполните сами)

Теги

Множественный выбор

Ссылка

Ссылка URL

Дата создания

Дата создания (системное)

Фаза 2 — Представления

Название

Тип

Описание

Все задачи

Таблица (Grid)

Полная таблица по умолчанию

Канбан

Канбан (Kanban)

Группировка по Статус

Календарь

Календарь (Calendar)

По Дедлайн


Подтверждаете или что-то добавить/изменить (например, поля для проекта, срока начала для диаграммы Ганта, связи с таблицей фич)?

Прошу добавить диаграмму и поле «Начало». А потом проверяю результат:

Пустая таблица с задачами

Пустая таблица с задачами

Пустая таблица мало что скажет о функциональности решения. Прошу ИИ добавить тестовые задачи.

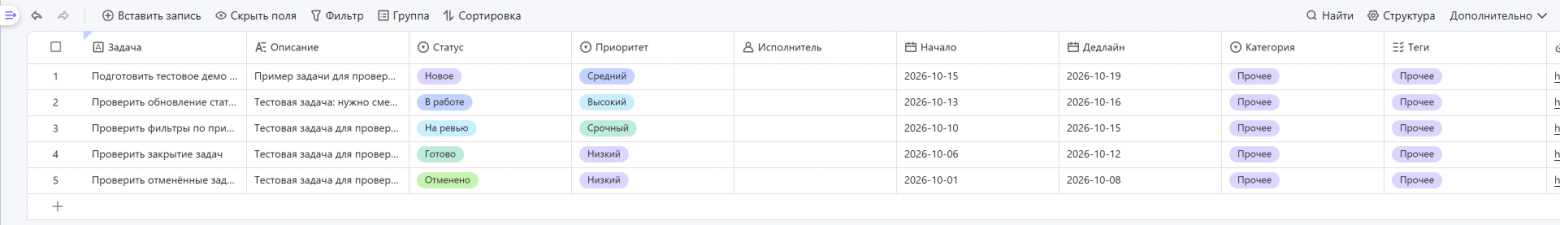

ИИ заполнил таблицу

ИИ заполнил таблицу

На примере видно, что каждый столбец уже настроен под свой тип данных: текст, дата, одиночный выбор («Статус», «Приоритет»), множественный выбор («Категория», «Теги») и т. д. Раньше для каждого столбца приходилось вручную указывать тип поля.

Одновременно система собирает и другие представления:

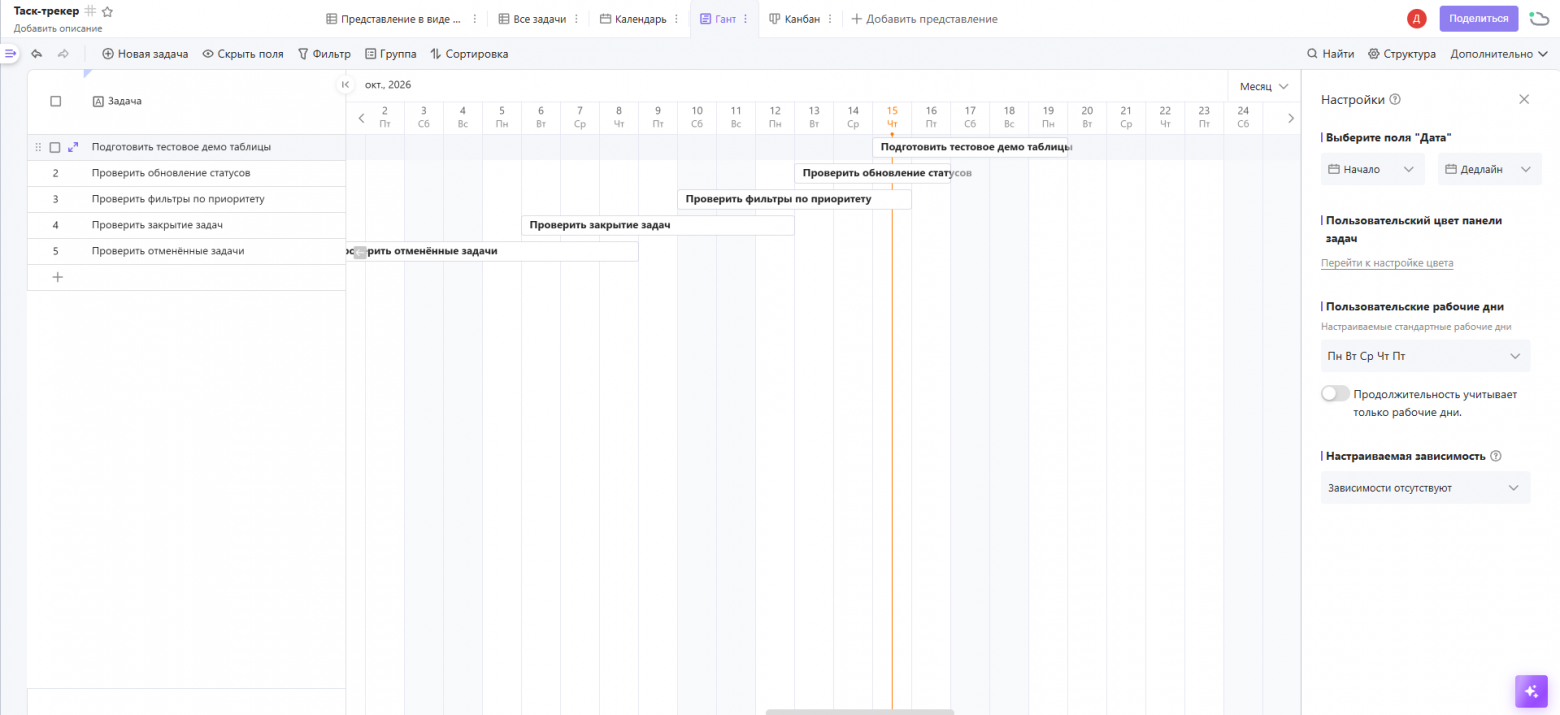

Диаграмма Ганта

Диаграмма Ганта

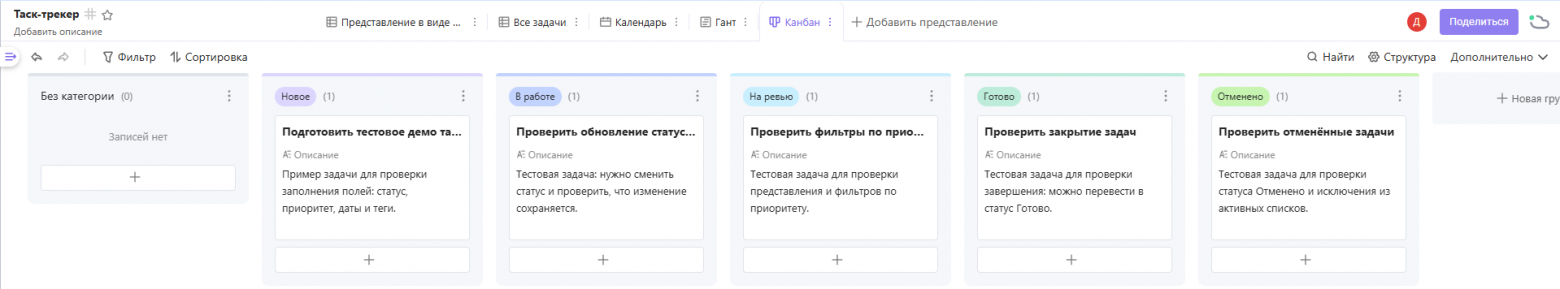

Канбан-доска

Канбан-доска

Всякие мелочи в настройке таблиц на деле съедают уйму времени. С облегчением отдаю рутину ИИ. Правки, если они нужны, тоже можно поручить помощнику. С ним одинаково легко собрать и простой контент-план, и сложную систему.

Как использовать формулы в таблицах

Допустим, у нас есть таблица с данными о релизах продукта: названия фич, даты запуска, описание новых возможностей. И я хочу быстро понять, в каком месяце вышла каждая фича.

Пишу запрос:

Создать формулу, которая берёт данные из столбца «Дата релиза» и возвращает в отдельном новом столбце «Месяц релиза» месяц запуска в полном текстовом формате (например, «Сентябрь», а не «09»).

Результат выглядит следующим образом:

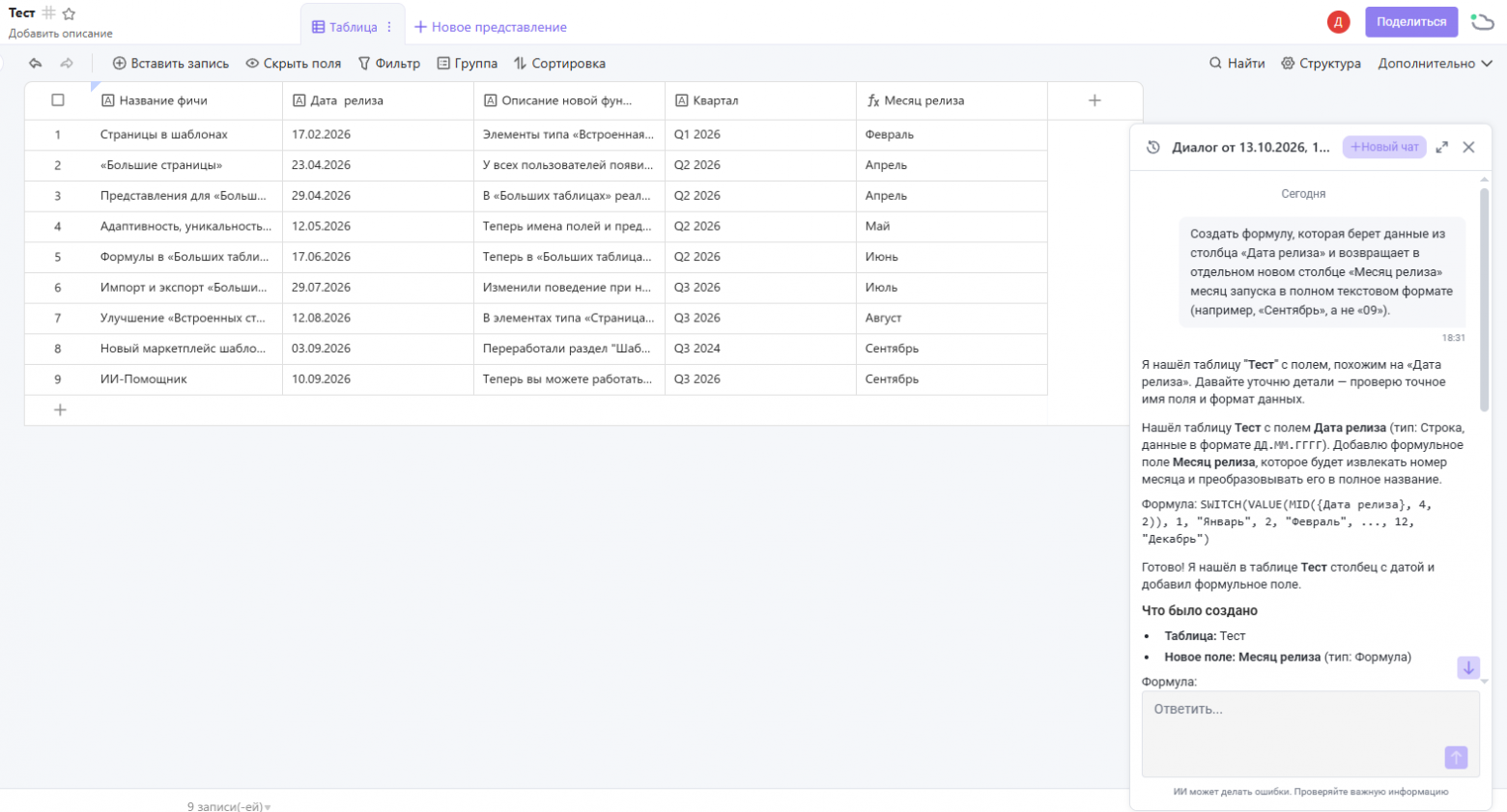

В таблице появился столбец «Месяц релиза»

В таблице появился столбец «Месяц релиза»
Подробный ответ помощника:

Я нашёл таблицу «Тест» с полем, похожим на «Дата релиза». Давайте уточню детали — проверю точное имя поля и формат данных.

Нашёл таблицу Тест с полем Дата релиза (тип: Строка, данные в формате ДД.ММ.ГГГГ). Добавлю формульное поле Месяц релиза, которое будет извлекать номер месяца и преобразовывать его в полное название.

Формула: SWITCH(VALUE(MID({Дата релиза}, 4, 2)), 1, «Январь», 2, «Февраль», …, 12, «Декабрь»)

Готово! Я нашёл в таблице Тест столбец с датой и добавил формульное поле.

Что было создано

  • Таблица: Тест

  • Новое поле: Месяц релиза (тип: Формула)

Формула:

SWITCH(VALUE(MID({Дата  релиза}, 4, 2)),

  1, «Январь», 2, «Февраль», 3, «Март», 4, «Апрель»,

  5, «Май», 6, «Июнь», 7, «Июль», 8, «Август»,

  9, «Сентябрь», 10, «Октябрь», 11, «Ноябрь», 12, «Декабрь»)

Как это работает

  1. MID({Дата релиза}, 4, 2) — вытаскивает 2-значное число месяца из даты в формате ДД.ММ.ГГГГ (символы 4-й и 5-й).

  2. VALUE(…) — превращает строку в число.

  3. SWITCH(…) — подставляет полное текстовое название месяца.

Проверка по записям

Дата релиза

Месяц релиза

17.02.2026

Февраль

23.04.2026

Апрель

12.05.2026

Май

03.09.2026

Сентябрь

Все 9 записей отображаются корректно.

{Заодно ИИ словил ошибку в таблице}

⚠️ Важное уточнение

В таблице столбец называется не «Дата релиза», а «Дата   релиза» (с двумя пробелами в названии). Формула корректно ссылается именно на него. Если вы хотите, я могу переименовать это поле в «Дата релиза» с одним пробелом — тогда ссылка станет чище.

Как мы перестали вручную проектировать таблицы и поручили процессы ИИ - 8

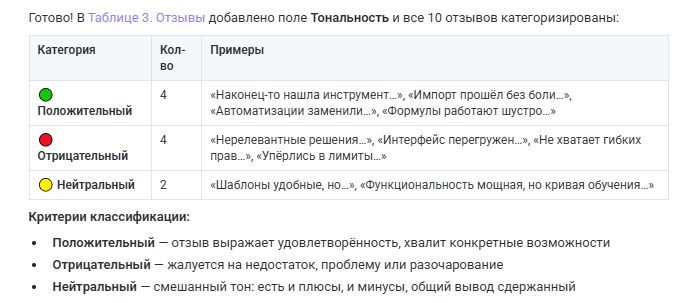

Кроме того, можно передать ИИ задачу классификации контента. Скажем, у вас сотни отзывов о продукте — надо понять, где хвалят, где ругают, а где отзываются нейтрально. ИИ разберёт каждое сообщение, присвоит категорию, сформулирует ключевой вывод и поможет настроить план решения проблем.

Как настроить связи между таблицами

Ещё один полезный сценарий использования ИИ-ассистента — связывание записей. Функция устанавливает взаимосвязи между таблицами.

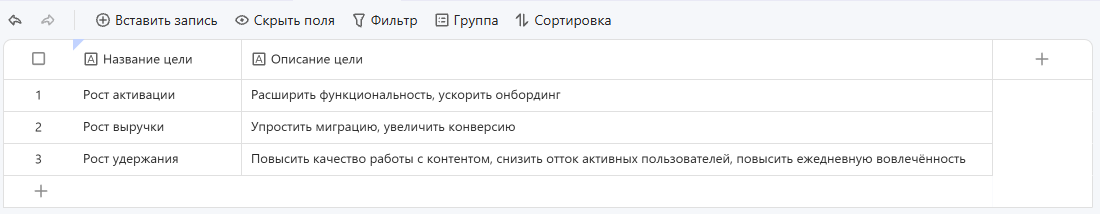

Таблица 2. «Квартальные цели»

Таблица 2. «Квартальные цели»

Например, я могу связать фичи продукта с целями продуктовых релизов: «Рост активации», «Рост выручки», «Рост удержания». Система понимает контекст: таблицы, сами данные, связи между ними, права доступа и общую структуру.

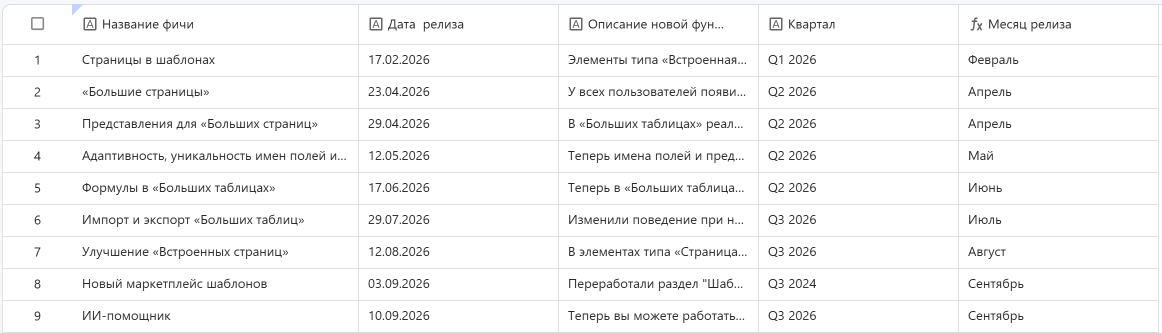

Таблица 1. «Фичи»

Таблица 1. «Фичи»

ИИ может не просто создать связь, а предложить вариант, который он считает верным. Скажем, новая фича платформы — «ИИ-помощник» — напрямую не привязана к конкретной цели. Попросим ИИ связать её и другие фичи с наиболее вероятными целями.

Итак, отправляю запрос:

В Таблице 2 добавь столбец «Связанные фичи». Проанализируй фичи из Таблицы 1. Привяжи фичи к целям из Таблицы 1 и добавь их в столбец «Связанные фичи».

Ответ помощника:

Понял задачу. Мне нужно уточнить, какие именно таблицы обозначаются как «Таблица 1» и «Таблица 2» и как связаны фичи и цели. Давайте поищем.

Я проанализировал обе таблицы. Вот что вижу:

Таблица 2. Квартальные цели (3 цели):

  • Рост активации — расширить функциональность, ускорить онбординг

  • Рост выручки — упростить миграцию, увеличить конверсию

  • Рост удержания — повысить качество работы с контентом, снизить отток, повысить вовлечённость

Таблица 1. Фичи — 9 фич.

Моё предложение по привязке фич к целям

Цель

Связанные фичи

Рост активации

Страницы в шаблонах · «Большие страницы» · Представления для «Больших страниц» · Адаптивность, уникальность имён · Формулы в «Больших таблицах» · Новый маркетплейс шаблонов

Рост выручки

Импорт и экспорт «Больших таблиц» (прямая связь с «упростить миграцию»)

Рост удержания

Улучшение «Встроенных страниц» (качество контента) · ИИ-помощник (вовлечённость)

План

  • 1. Новое поле: Связанные фичи (тип: Односторонняя связь) в Таблица 2. Квартальные цели → связь с Таблица 1. Фичи. Это даст нужный столбец в Таблице 2 (в Таблице 1 изменений не будет).

  • 2. Заполнение связей: привязать фичи к целям по расписанию выше.

  • 3. Проверка результата.

⚠️ Предположение: распределение фич по целям — моя интерпретация по описаниям. Некоторые фичи (например, «Большие страницы» и связанные с ней) можно было бы относить и к удержанию.

Подтвердить такой план или скорректировать, какую фичу к какой цели отнести?

После подтверждения Таблица 2 примет следующий вид:

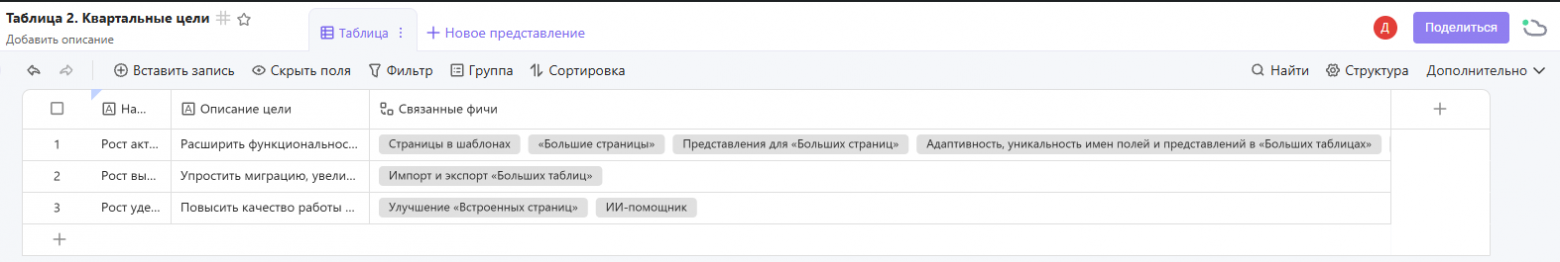

Двусторонняя связь в таблице целей

Двусторонняя связь в таблице целей

Сопоставив данные, система сама поняла суть: фича «ИИ-помощник» «повышает качество работы с контентом» и работает на цель «Рост удержания».

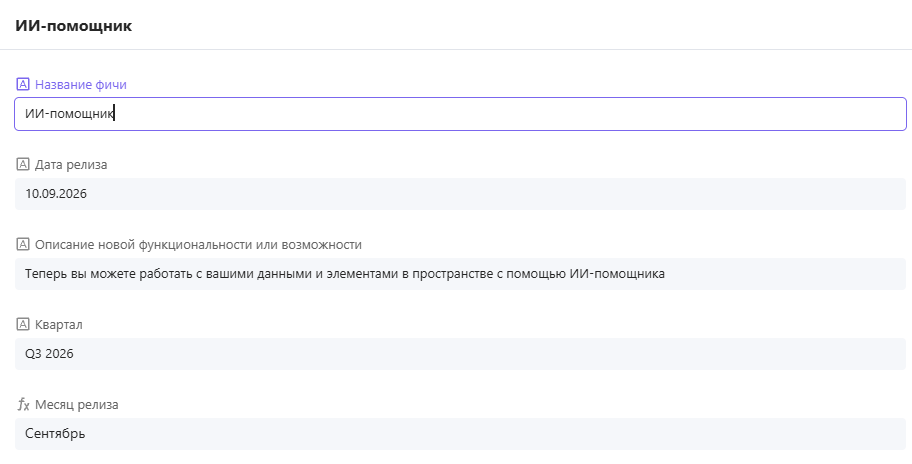

Кликнув на поле фичи, получим подробные сведения из «Таблицы 1»:

Поле «ИИ-помощник» из столбца «Связанные фичи» в таблице целей

Поле «ИИ-помощник» из столбца «Связанные фичи» в таблице целей

Кроме того, помощник предложил сделать связь двусторонней, чтобы в «Таблице 1» тоже было видно, к какой цели относится каждая фича.

Теперь я могу сразу видеть связи между релизом и целями, быстро группировать фичи по месяцам, считать количество релизов в каждом месяце, строить сводку по активностям команды и на её основе принимать решения о приоритетах следующего квартала.

Итог

ИИ-ассистент в MWS Tables не отнимает интересную работу и не пытается «думать» за меня. Он меняет сам формат взаимодействия с данными. Даже простые задачи можно делать быстрее и точнее, не говоря уже о сложных. То, что раньше занимало часы, теперь выполняется за минуты. Я лучше контролирую процессы, меньше ошибаюсь и могу с ходу браться за сложные задачи.

Конечно, и раньше при работе с данными можно было попросить о помощи какую-нибудь LLM. Но магия начинается, когда ИИ уже встроен в платформу, видит ваши данные и контекст работы вашей команды — не нужно ничего пересказывать, копировать, переключаться между окнами. В MWS Tables ИИ работает прямо там, где живут данные, и сразу предлагает готовое решение.

Сейчас ИИ-ассистент доступен на всех тарифах без дополнительной оплаты. Команды до трёх человек могут работать на бесплатном базовом тариф. Безлимитный доступ стоит 480 рублей за пользователя в месяц. Крупным клиентам мы поможем развернуть решение на собственных серверах компании.
