Шесть основ бизнес-анализа: переход из «сегодня» в «завтра» и почему сопротивление убивает даже гениальные решения

Шесть основ бизнес-анализа: переход из «сегодня» в «завтра» и почему сопротивление убивает даже гениальные решения - 1

Всем привет! В предыдущих двух статьях нашего цикла – шесть основ бизнес-анализа мы с вами разобрали первые два базовых понятия Бизнес-анализа – Заинтересованные стороны (Stakeholders) и Потребность (Need)Мы выяснили, что аналитик начинает любой проект с определения «кто в игре» для создания рабочей группы проекта и первым делом «ставит диагноз», т.е. определяет истинную потребность заказчика. Но когда потребность сформулирована и решение найдено начинается самая недооценённая часть работы бизнес-аналитика. Потому что даже идеально спроектированное решение может провалиться, если не управлять тем, что происходит между «сейчас» и «потом» — то есть самим изменением.

По данным McKinsey & Company, около 70% инициатив по организационным изменениям не достигают поставленных целей. Причина почти всегда одна и та же: техническая часть выполнена, а человеческая — проигнорирована. Новая система работает, процесс описан, инструкции написаны. Но люди продолжают работать по-старому.

Чтобы не наступить на эти грабли, разберём третье базовое понятие BABOK — Изменение (Change).

Почему третье базовое понятие именно «Изменение»?

Каждый проект — это изменение. Не важно, оптимизируете вы бизнес-процесс, меняете регуляторную модель или внедряете новое ПО. В любом случае вы переводите организацию из состояния «как есть» (As-Is) в состояние «как будет» (To-Be). И этот переход — не технический факт, а организационное событие.

Третье базовое понятие именно «Изменение», потому что:

1.    Заинтересованные стороны — это те, кто затронут изменением.

2.    Потребность — это то, ради чего затевается изменение.

3.    Изменение — это то, как мы от нынешнего состояния доберёмся до желаемого.

Без понимания масштаба и природы изменения любое требование — это просто текст в документе, не привязанный к реальности организации.

Что такое Изменение и где кроется подвох?

Согласно глоссарию BABOK v3.0:

«Изменение — это акт трансформации в ответ на потребность. Изменения происходят тогда, когда текущее состояние недостаточно для достижения желаемого результата».

Звучит академично, но за этим определением скрывается принципиальная мысль: изменение — это не событие, а процесс. Оно не происходит в момент нажатия кнопки «В релиз». Оно начинается задолго до него и заканчивается значительно позже.

Ключевой подвох, который стоит проектам миллионы: бизнес-аналитики и менеджеры проектов часто путают внедрение решения и управление изменением. Это разные вещи:

Внедрение решения

Управление изменением

Установили систему

Люди начали ею пользоваться

Написали инструкцию

Сотрудники понимают, зачем и как

Провели демо‑сессию

Снято сопротивление, есть поддержка

Процесс задокументирован

Процесс реально изменился в работе

Ключевая мысль: Изменение происходит не в системах и документах. Изменение происходит в головах, привычках и ежедневных действиях людей.

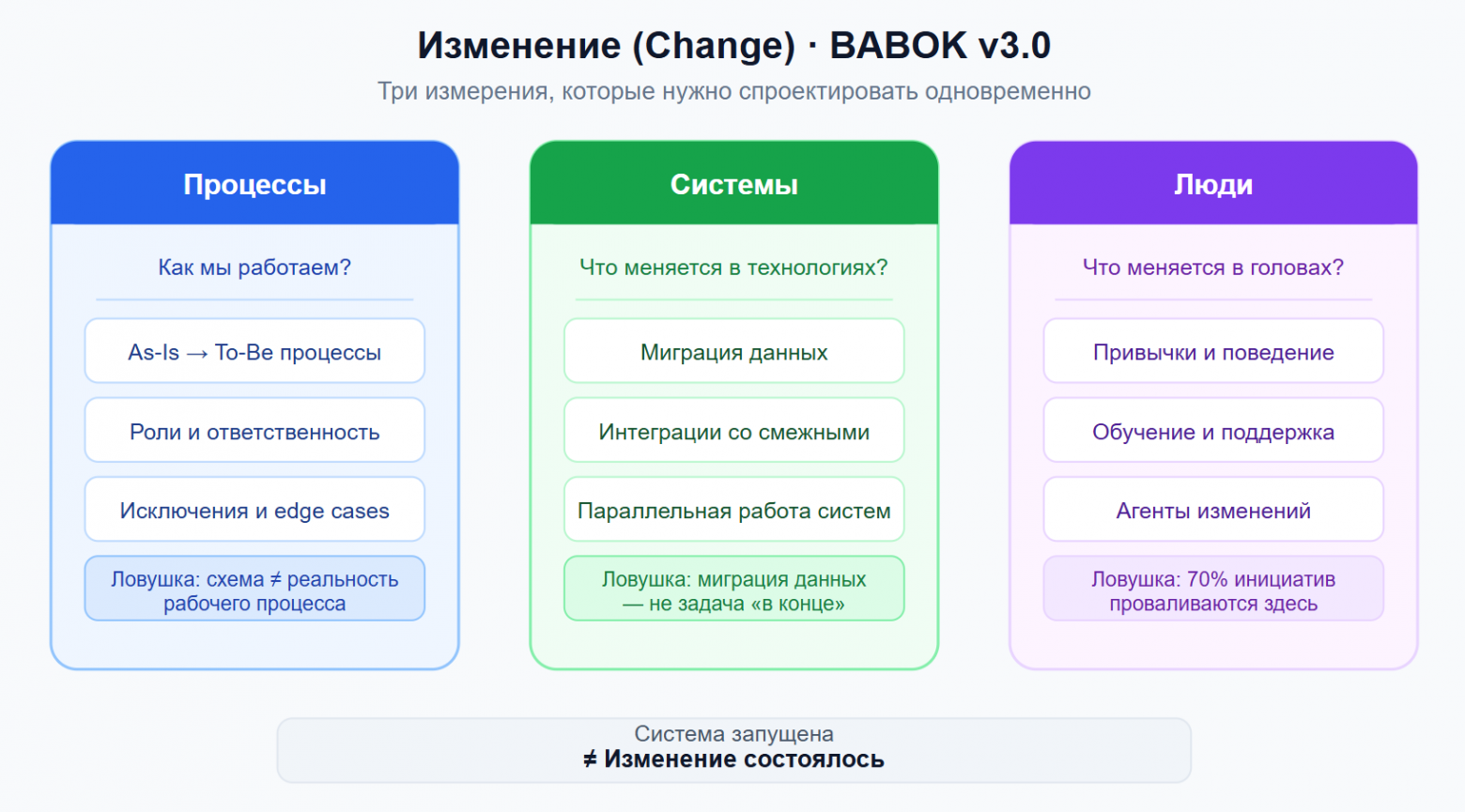

Три измерения изменения: процессы, системы, люди

Шесть основ бизнес-анализа: переход из «сегодня» в «завтра» и почему сопротивление убивает даже гениальные решения - 2

BABOK рассматривает изменение в трёх взаимосвязанных плоскостях. Ошибка большинства проектов — фокус только на одной из них.

1. Процессы: что меняется в том, как мы работаем?

Это самое очевидное измерение. Большинство проектов начинаются именно здесь: перепроектируется бизнес-процесс, убираются лишние шаги, добавляются новые контрольные точки.

Типичные ловушки на уровне процессов:

1.    «Нарисовали To-Be, забыли про As-Is»

Новый процесс проектируется в вакууме, без понимания, почему старый работал именно так. В результате «оптимизация» ломает обходные пути, которые сотрудники годами выстраивали для реальных рабочих ситуаций.

2.    «Процесс на бумаге ≠ процесс в жизни»

Схема BPMN в Confluence и то, как люди работают на самом деле, — нередко два разных документа. Перед проектированием To-Be всегда верифицируйте реальный As-Is, а не официальный.

3.    «Забыли про исключения»

Любой процесс имеет нестандартные сценарии — исключения, которые составляют 20% случаев, но 80% головной боли при внедрении. Выявляйте их на этапе анализа, а не после релиза.

2. Системы: что меняется в технологиях и данных?

Это измерение привычно для ИТ-проектов, но и здесь скрываются нетривиальные риски.

Типичные ловушки на уровне систем:

  1. «Данные мигрируем потом» Один из самых дорогостоящих мифов. Миграция данных — это не техническая задача «в конце», это часть изменения с собственными требованиями, рисками и временем. В BABOK она относится к Transition Requirement — переходным требованиям.

  2. «Интеграции проверим на проде» Взаимодействие новой системы со смежными сервисами — это точка максимального риска. Особенно в финансовых и регуляторных системах, где цена ошибки измеряется не часами даунтайма, а штрафами и репутационным ущербом.

  3. «Старую систему выключим сразу» Параллельная работа двух систем в переходный период почти всегда необходима. Она даёт возможность сравнить результаты, обнаружить расхождения и откатиться без катастрофических последствий, если что-то пошло не так.

3. Люди: что меняется в поведении и мышлении?

Шесть основ бизнес-анализа: переход из «сегодня» в «завтра» и почему сопротивление убивает даже гениальные решения - 3

Самое сложное и самое часто игнорируемое измерение. Системы не сопротивляются изменениям. Люди — сопротивляются.

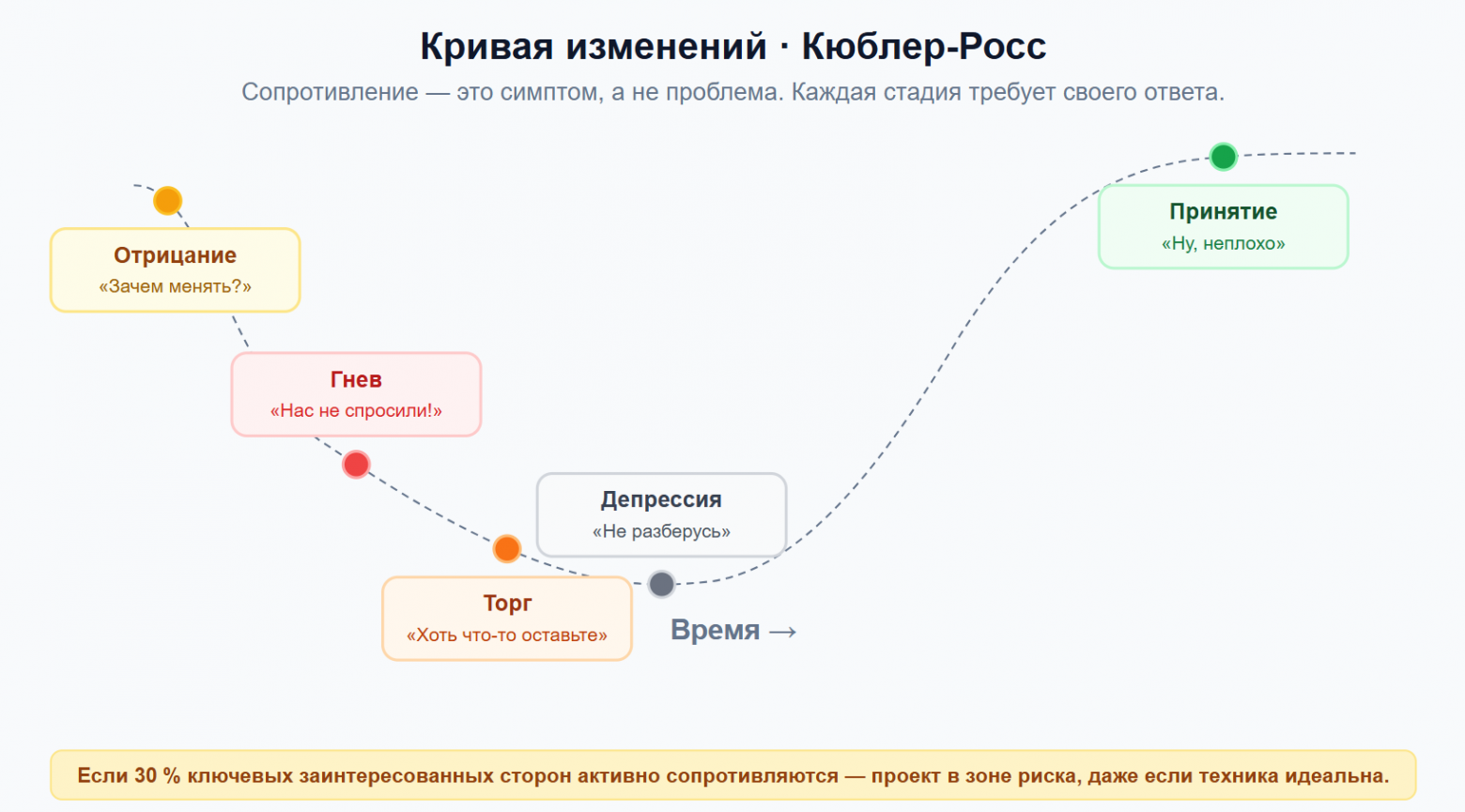

Психолог Элизабет Кюблер-Росс описала всем известную «Кривую изменений» — модель, изначально разработанную для понимания горя, но идеально применимую к организационным изменениям. Люди проходят предсказуемые стадии:

Стадия

Что происходит с человеком

Что делает аналитик

Отрицание

«Зачем менять то, что работает?»

Объясняет причину изменения и последствия бездействия

Гнев

«Нас не спросили, нам это навязали!»

Создаёт площадки для обратной связи, вовлекает на ранних этапах

Торг

«А можно оставить хотя бы вот это по‑старому?»

Отделяет критичные требования от желаний, гибко ведёт переговоры

Депрессия

«Я всё равно не разберусь в этой системе»

Обеспечивает обучение, поддержку, quick wins

Принятие

«Ну, в общем‑то не так страшно»

Закрепляет новое поведение, собирает обратную связь

Практический вывод: если вы не знаете, на какой стадии находятся ключевые заинтересованные стороны, вы управляете изменением вслепую.

Классическая ошибка: «система готова, люди нет»

Приведу кейс из практики, который хорошо иллюстрирует все три измерения изменения одновременно.

Контекст: В одной гос. компании внедрялась новая система управления заявками сотрудников на отпуск. Проект шёл по плану: требования собраны, разработка завершена, тестирование пройдено, инструкция для пользователей написана на 47 страниц. Дата релиза наступила точно по графику.

Что произошло дальше:

  • HR продолжали вести заявки в Excel — «так привычнее и надёжнее».

  • Руководители сотрудников не могли смотреть дашборды новой системы, потому что данные в неё не вносились.

  • Через три месяца параллельно работали две системы — новая (официальная) и Excel (фактическая).

  • Стоимость поддержки выросла, потому что нужно было обслуживать оба контура.

Почему так случилось?

1.    На уровне процессов: новый процесс не был верифицирован с реальными пользователями. В системе не было реализовано несколько ключевых исключений, с которыми пользователи сталкивались ежедневно.

2.    На уровне систем: миграция исторических данных была сделана частично. Пользователи не доверяли системе, потому что «там нет старых заявок».

3.    На уровне людей: ни одна встреча с реальными пользователями не была проведена до релиза. Их впервые познакомили с системой на финальной демонстрации, за 2 дня до запуска.

Итог: Проект формально считался успешным — система запущена в срок и в бюджет. По факту — изменение не состоялось. Деньги потрачены, поведение не изменилось.

Почему сопротивление изменениям — это не проблема, а симптом?

Самая распространённая реакция на сопротивление сотрудников: «они просто не хотят меняться», «люди консервативны», «надо просто объяснить им важность». Это ошибочная рамка.

Сопротивление — это сигнал. Оно говорит о том, что:

  • Люди не понимают причину изменения («нам не объяснили зачем»)

  • Люди не доверяют процессу («нас не спросили»)

  • Люди боятся потерять что-то важное — статус, компетентность, привычный ритм работы

  • Изменение реально неудобно

Практическое правило: если больше 30% ключевых заинтересованных сторон активно сопротивляются, проект находится в зоне риска, даже если техническая часть идеальна.

Рабочие техники: как спроектировать изменение?

В BABOK v3.0 управление изменениями затрагивается в нескольких разделах: Strategy Analysis (глава 6), Solution Evaluation (глава 8) и в техниках Elicitation & Collaboration (глава 4). Ниже — четыре наиболее практичных инструмента:

1. Анализ воздействия изменений (Impact Analysis)

Прежде чем проектировать To-Be, ответьте на вопрос: что именно изменится и для кого?

Структура Impact Analysis:

1.    Объект изменения: какой процесс / система / роль / подразделение будет затронута?

2.    Масштаб изменения: насколько радикально меняется привычная работа (по шкале от «косметика» до «полный слом»)?

3.    Скорость изменения: сколько времени есть на адаптацию?

4.    Готовность к изменению: насколько люди информированы и мотивированы?

Этот анализ — основа для плана коммуникаций и плана обучения. Без него они пишутся «для галочки».

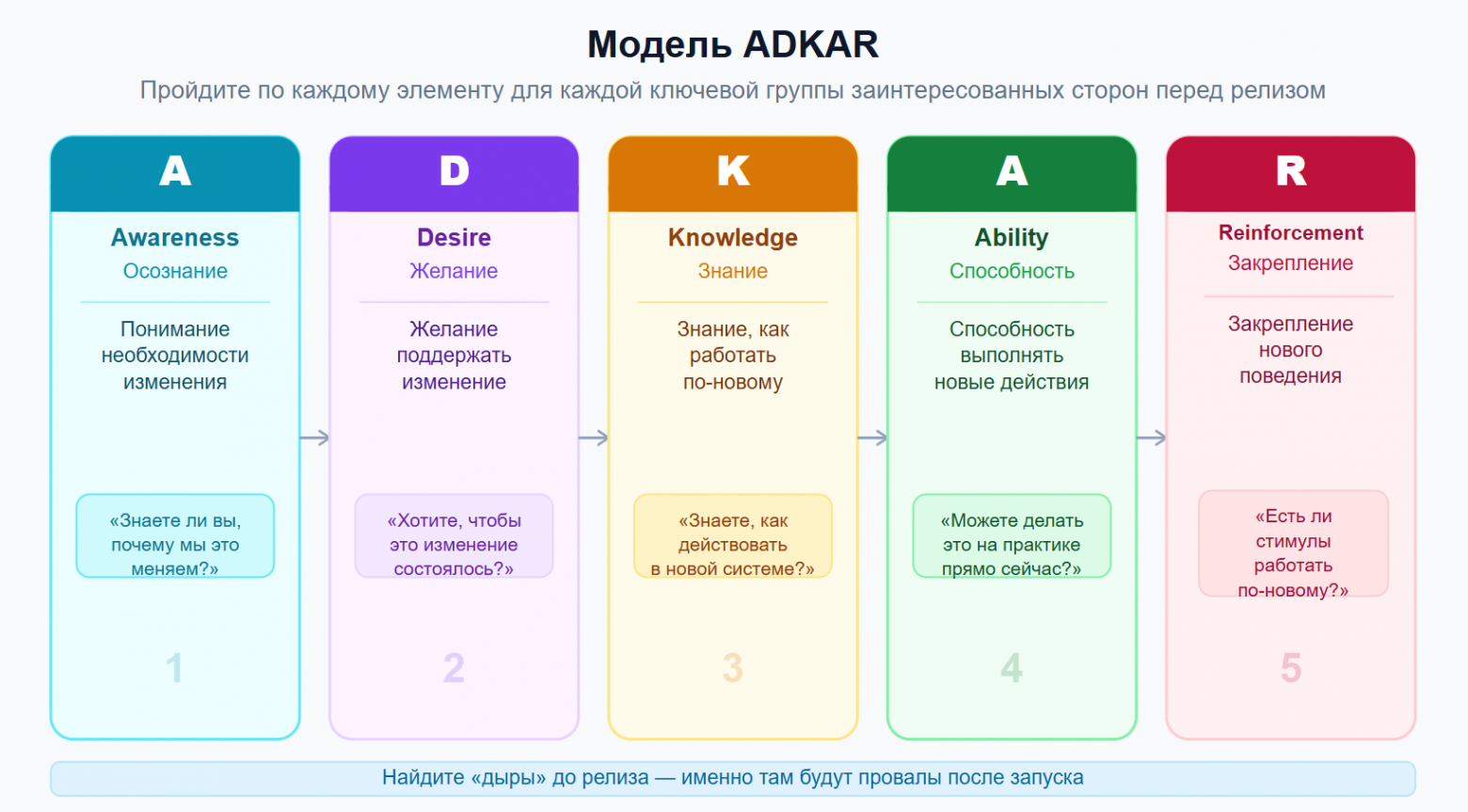

2. Модель ADKAR

Шесть основ бизнес-анализа: переход из «сегодня» в «завтра» и почему сопротивление убивает даже гениальные решения - 4

ADKAR — один из наиболее распространённых фреймворков управления изменениями. Он хорошо стыкуется с подходом BABOK, поскольку описывает изменение через готовность конкретного человека, а не организации в целом:

Элемент

Что означает

Вопрос для проверки

A — Awareness

Осознание необходимости изменения

«Знаете ли вы, почему мы это меняем?»

D — Desire

Желание поддержать изменение

«Хотите ли вы, чтобы это изменение состоялось?»

K — Knowledge

Знание, как работать по‑новому

«Знаете ли вы, как действовать в новой системе/процессе?»

A — Ability

Способность выполнять новые действия

«Можете ли вы делать это на практике?»

R — Reinforcement

Закрепление нового поведения

«Есть ли стимулы работать по‑новому постоянно?»

 Практическое применение: пройдитесь по ADKAR c каждой ключевой группой заинтересованных сторон перед релизом. Где найдёте «дыры» — там и будут провалы после запуска.

3. Карта изменений (Change Impact Map)

Простой, но мощный инструмент — матрица, которая соединяет группы заинтересованных сторон с конкретными изменениями, которые их затронут:

Группа Заинтересованных сторон

Что меняется в их работе

Уровень влияния

Готовность

Операционные сотрудники

Новый интерфейс, другой порядок действий

Высокий

Низкая

Руководители отделов

Новые дашборды вместо Excel‑отчётов

Средний

Средняя

ИТ поддержка

Новая система на поддержку, новые SLA

Средний

Высокая

Клиенты

Изменение UX, новые шаги в процессе

Высокий

Неизвестна

 Такая карта позволяет приоритизировать усилия по управлению изменением: не распылять коммуникации на всех, а сфокусироваться на группах с высоким влиянием и низкой готовностью.

4. Transition Plan (план перехода)

Transition Plan — это не план проекта. Это ответ на вопрос: как именно мы перейдём от As-Is к To-Be, чтобы не потерять непрерывность бизнеса?

Обязательные компоненты:

1.    Описание «точки невозврата» — когда именно старый процесс/система официально прекращают работу

2.    Период параллельной работы — сколько времени работают оба контура и как сверяются результаты

3.    План миграции данных — что мигрируем, кто проверяет, как верифицируем

4.    План обучения — кто, когда, в каком формате (не «провели вебинар», а проверяемый результат)

5.    Критерии готовности к переходу — что должно быть выполнено, чтобы сказать «мы готовы»

6.    Plan B — что делаем, если через 2 недели после релиза ситуация неприемлема

Опыт «БКС Мир инвестиций»: Change Readiness — до нажатия кнопки «В релиз»

На одном из крупных ИТ проектов, мы с командой выработали практику, которую назвали Change Readiness Assessment — оценка готовности к изменению. Это обязательная процедура перед каждым значимым релизом.

Суть проста: за 2–3 недели до запуска бизнес-аналитик совместно с менеджером проекта проходит по чеклисту, который покрывает все три измерения изменения. Если по итогам оценки обнаруживаются красные зоны — релиз переносится или делается поэтапным. Это решение требует мужества, но в долгосрочной перспективе оно всегда дешевле, чем экстренное «тушение пожаров» после провального запуска.

Ключевые блоки оценки:

1.    Процессы: верифицирован ли To-Be с реальными пользователями? Все ли исключения закрыты?

2.    Системы: завершена ли миграция данных? Проверены ли интеграции в среде, максимально приближенной к боевой?

3.    Люди: проведено ли обучение с проверкой результата, а не просто «ознакомлены»? Есть ли сотрудники-промоутеры изменения в каждом подразделении?

4.    Коммуникации: знают ли все заинтересованные стороны, что происходит, когда и почему?

5.    Откат: есть ли проверенный план отката, и команда знает, как им воспользоваться?

Мини-чеклист: «Готов ли я управлять изменением?»

1.    Я понимаю, что именно изменится в работе каждой ключевой группы заинтересованных стороны?

2.    Я провёл Impact Analysis и знаю, где самые высокие риски сопротивления?

3.    Новый процесс (To-Be) верифицирован с реальными операционными пользователями, а не только с заказчиком?

4.    Существует Transition Plan с описанием периода параллельной работы, плана миграции данных и критериев готовности?

5.    Обучение запланировано с проверкой результата (не «провели», а «умеют»)?

6.    Есть ли в каждом затронутом подразделении «агент изменений» — человек, который поддерживает проект изнутри?

7.    Есть ли план коммуникаций: кто, когда, что и в каком формате узнаёт об изменении?

Итог

Изменение — третье звено в причинно-следственной цепочке BABOK: Нет правильных заинтересованных сторон → нет правильной потребности → изменение не спроектировано → решение не приживается → нет ценности.

Бизнес-аналитик, который понимает изменение только как «сдать требования в разработку», — это аналитик, который отвечает за половину работы. Настоящая ценность бизнес-анализа создаётся не тогда, когда система запускается, а тогда, когда люди начинают работать по-новому.

И здесь нет волшебной таблетки. Есть только системная работа: понять масштаб изменения, вовлечь людей до того, как они стали противниками, спроектировать переход — не только технический, но и человеческий. Именно это отличает аналитика, который «сдал документ», от аналитика, который «изменил организацию».

Что дальше в цикле?

Следующая статья будет про Решение (Solution): как выбрать правильный вариант реализации среди множества альтернатив? Какие критерии использовать? И почему «лучшее техническое решение» почти никогда не является «лучшим бизнес-решением». Подпишитесь на наш блог, чтобы не пропустить.
