Метрики команды разработки: какие считать, а какие — игнорировать

«Когда вы закончите эту фичу?» — классический вопрос бизнеса, который часто ставит в тупик даже опытные команды. В ответ летят абстрактные оценки в сторипоинтах, ссылки на загруженность и обещания «постараться в этом спринте». Бизнес нервничает, техлиды выгорают, а процессы превращаются в черный ящик.

Чтобы сделать разработку прозрачной, компании обвешивают команды дашбордами. Считают строчки кода, закрытые тикеты, выжженные сторипоинты (Velocity). Но вот парадокс: графики растут, а time-to-market не сокращается. Релизы всё так же задерживаются, а пользователи жалуются на баги.

Проблема в том, что большинство компаний измеряют активность, а не эффективность. В этой статье мы разберем, какие метрики команды разработки действительно помогают управлять процессом, почему популярный показатель Velocity часто вредит, и как перестать измерять работу ради красивых отчетов.

Зачем нужны метрики команды разработки

Метрики — это приборная панель автомобиля. Они не заставят машину ехать быстрее, если пробит бензобак, но точно покажут, что топливо на исходе, а двигатель перегрет.

Главная ошибка, которую совершают менеджеры — попытка использовать метрики как инструмент микроменеджмента или, того хуже, как KPI для наказания сотрудников. Если привязать премию разработчика к количеству закрытых тикетов, вы получите сотни закрытых тикетов, но ни одной работающей фичи.

Истинная цель метрик — управляемость. Они нужны для того, чтобы:

  • Оценивать предсказуемость команды (можем ли мы обещать бизнесу релиз к конкретной дате?);

  • Находить «бутылочные горлышки» (где именно застревают задачи: на код-ревью, тестировании или согласовании?);

  • Соблюдать баланс между скоростью (Delivery) и стабильностью (Quality).

Существует фундаментальная разница между локальными показателями спринта (например, сколько задач сожгли на доске) и системной эффективностью (за какое время идея превратилась в работающий код на проде). Если вы хотите управлять продуктом, вам нужны вторые.

Метрики Agile-команд, которые чаще всего считают (и их ограничения)

Начнем с классики. Эти метрики есть в любом трекере, их любят Scrum-мастера, но для оценки реальной эффективности бизнеса их недостаточно.

Velocity (Скорость команды)

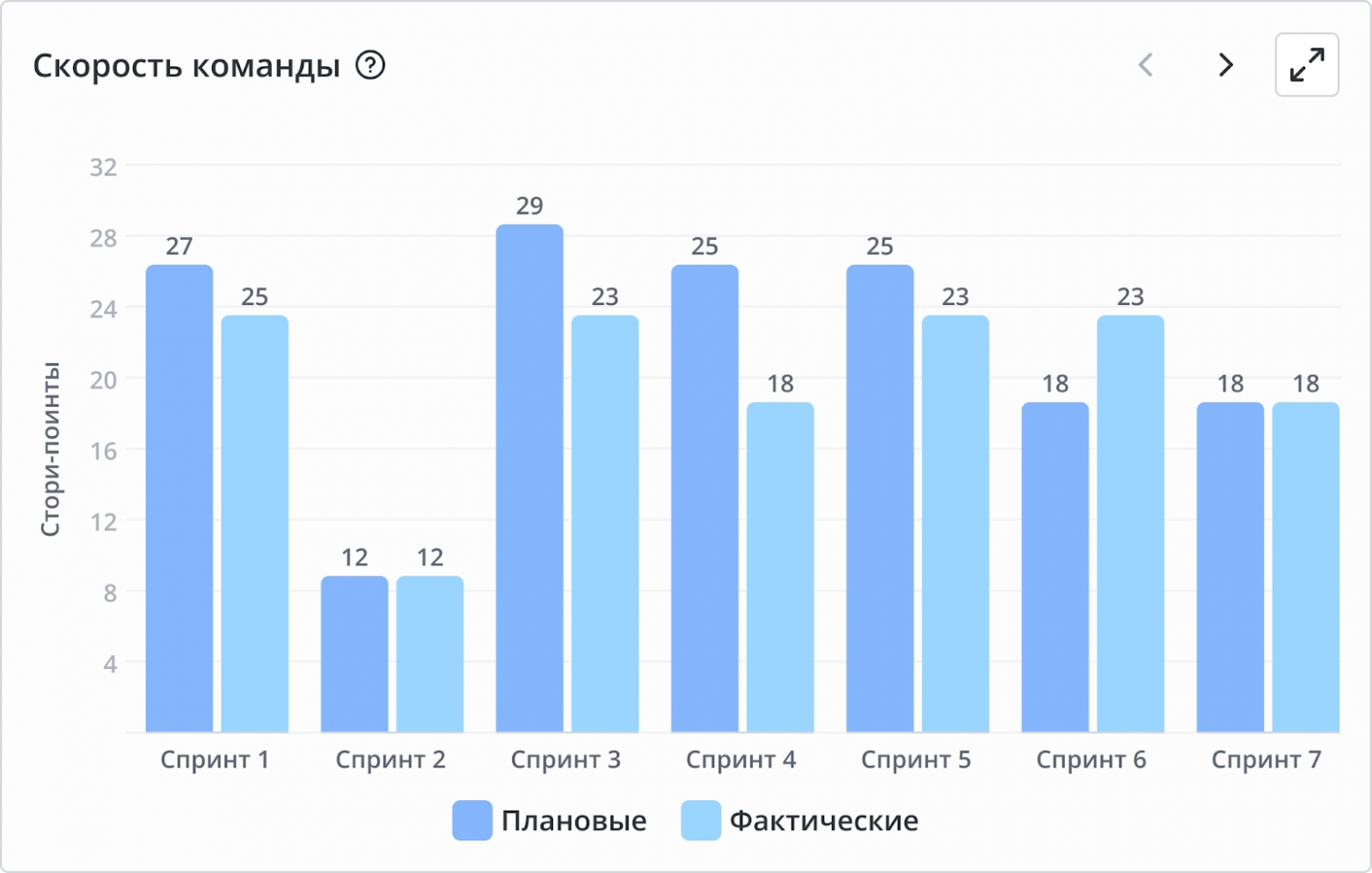

Пожалуй, самая переоцененная метрика. Velocity показывает сумму сторипоинтов (или часов), которые команда стабильно закрывает за спринт.

Velocity

Velocity
  • Плюсы: помогает команде планировать объем работы на следующий спринт.

  • Ограничения: сторипоинты — это абстрактная, относительная величина. У каждой команды свой «вес» одного поинта. Вы не можете сравнивать Velocity разных команд. Кроме того, Velocity не отвечает на вопрос бизнеса «когда будет готово?», потому что 50 закрытых сторипоинтов могут не нести никакой реальной ценности для клиента.

Burndown Chart (Диаграмма сгорания задач)

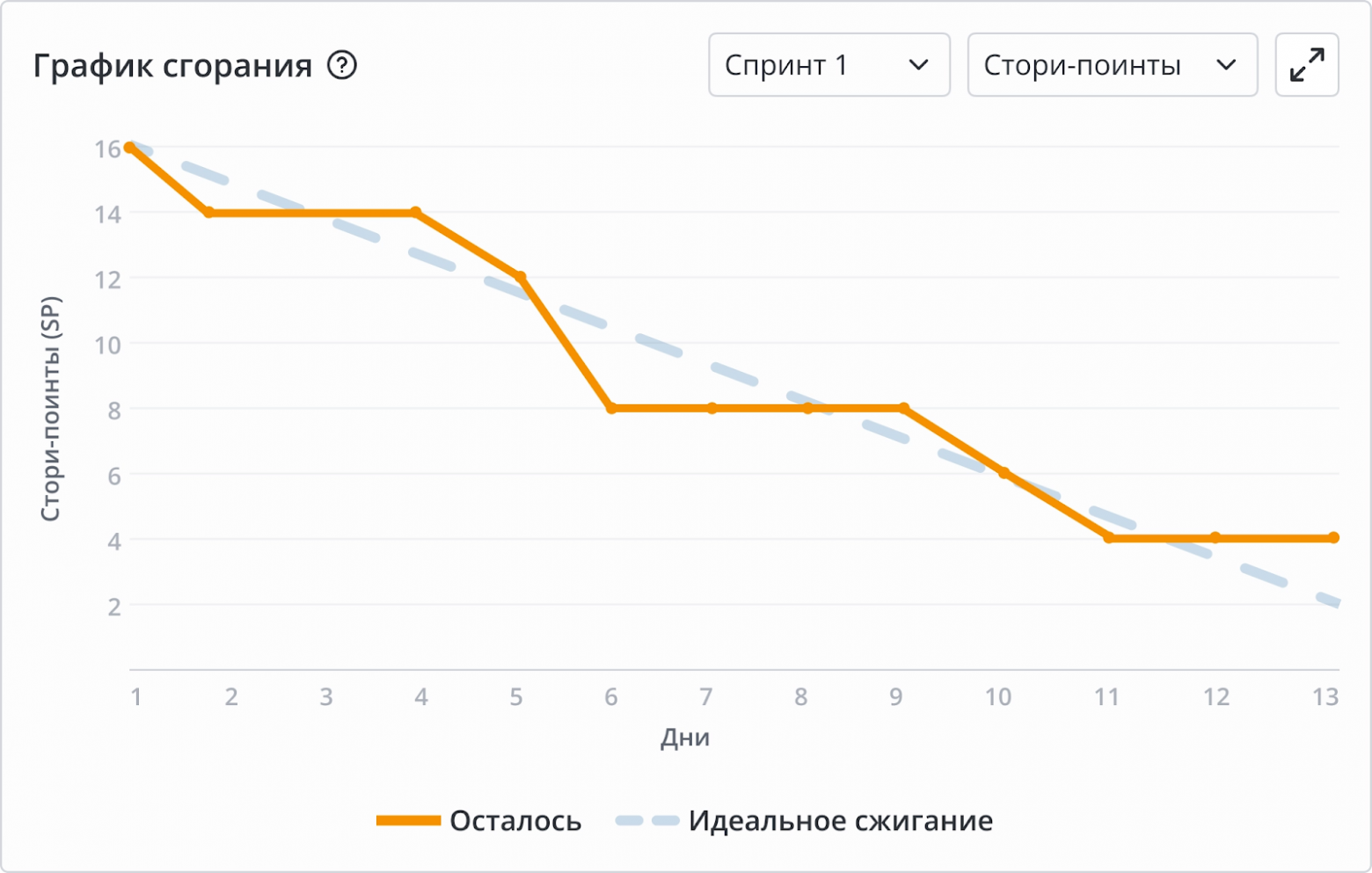

График, показывающий идеальную и реальную траекторию выполнения задач в течение спринта.

Burndown Chart

Burndown Chart
  • Плюсы: отличный тактический инструмент для самой команды, чтобы увидеть риск провала спринта прямо в середине пути.

  • Ограничения: полезно для ежедневных синков (Daily), но для управленца или Head of Engineering этот график малоинформативен в долгосрочной перспективе.

Sprint Goal Success Rate (Процент достижения цели спринта)

Показывает, как часто команда выполняет то, что пообещала на планировании.

  • Плюсы: хороший индикатор дисциплины и адекватности оценки своих сил.

  • Ограничения: это качественная, а не системная метрика. Команда может 100% времени достигать целей спринта, но если сами цели мелкие, а релизы нестабильные, общая эффективность остается низкой.

Team Predictability (Предсказуемость команды)

Метрика, популярная в SAFe. Показывает соотношение запланированной бизнес-ценности к фактически доставленной.

  • Плюсы: помогает бизнесу понять, насколько можно доверять обещаниям ИТ-отдела.

Эти четыре метрики хороши для самоорганизации команды на микроуровне. Но чтобы управлять потоком создания ценности, нужны другие инструменты.

Метрики, которые дают реальную управляемость

Переходим к системным показателям потока (Flow Metrics). Именно они показывают здоровье ваших процессов от начала и до конца.

Flow Metrics

Flow Metrics

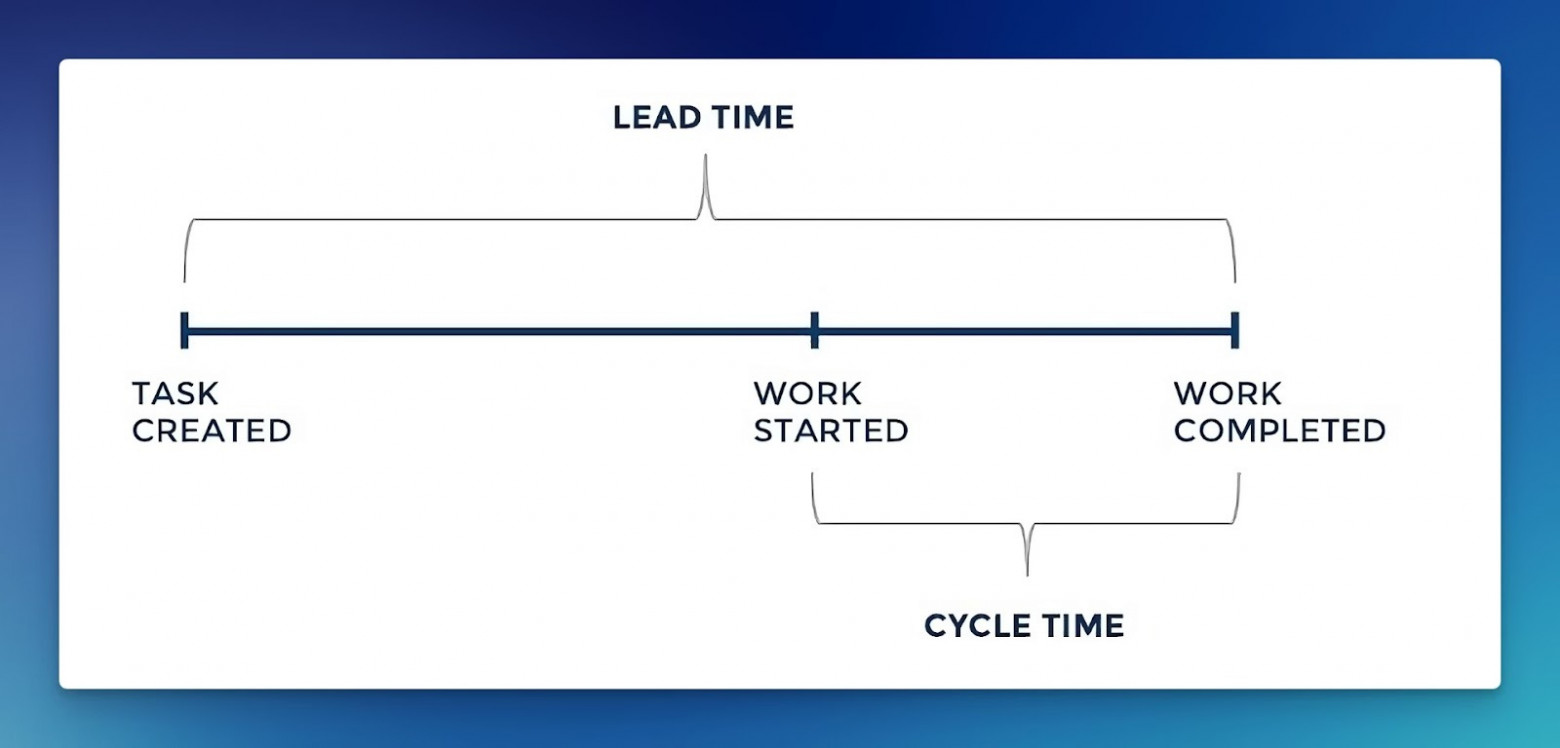

Lead Time (Время выполнения)

Это время от момента появления идеи (заявки от бизнеса) до выкатки готового функционала в продакшен.

  • Зачем считать: это главная метрика скорости бизнеса (Time-to-Market). Она показывает, насколько быстро компания способна проверять гипотезы и доставлять ценность клиенту. Если Lead Time огромный, значит, процесс задыхается в бюрократии, долгих согласованиях или очередях еще до того, как код начали писать.

Cycle Time (Время цикла)

Время с момента, когда разработчик перевел задачу в статус «В работе», до момента, когда она перешла в статус «Готово» (Done).

  • Зачем считать: показывает чистую эффективность инженерных процессов. Если Cycle Time высокий, нужно искать узкие места: долгие сборки, неэффективное ревью кода, ожидание тестовых сред.

Throughput (Пропускная способность)

Количество рабочих элементов (фичей, багов, задач), которые проходят через всю систему и завершаются за определенный период (например, за неделю).

Список задач в SimpleOne SDLC

Список задач в SimpleOne SDLC
  • Зачем считать: в отличие от абстрактного Velocity, Throughput считает реальные, доставленные на прод задачи. Это отличный инструмент для прогнозирования сроков методом Монте-Карло.

Work in Progress (WIP — Незавершенная работа)

Количество задач, которые в данный момент находятся в работе, но еще не завершены.

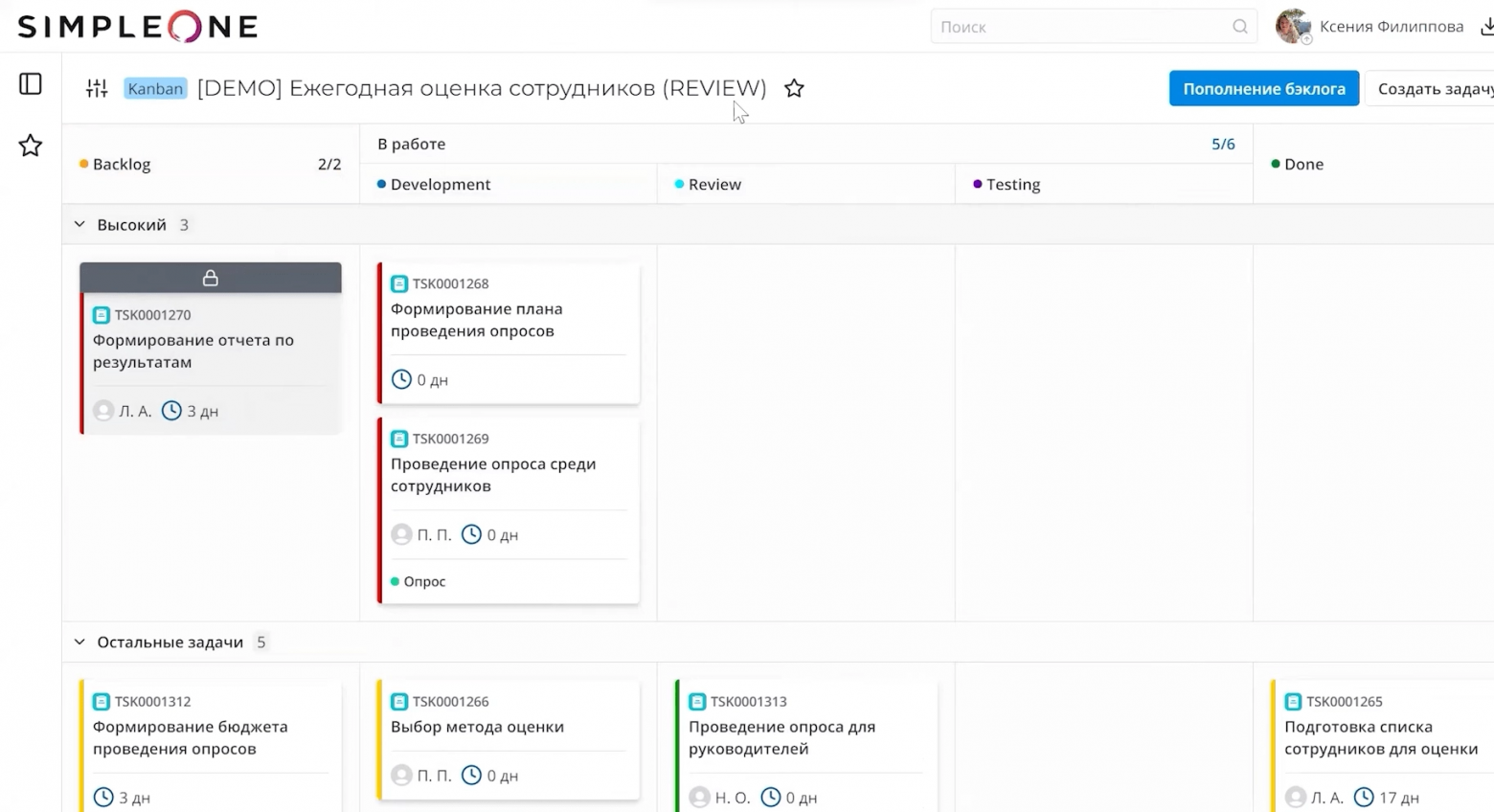

Kanban доска в SimpleOne SDLC

Kanban доска в SimpleOne SDLC
  • Зачем считать: это важнейший индикатор перегрузки и потери фокуса. Существует закон Литтла (L=λW, где L — количество задач в работе, λ — пропускная способность, а W — время выполнения), который доказывает суровую математическую истину: при неизменной скорости команды, чем больше задач вы берете в параллель, тем дольше будет делаться каждая из них.

Метрики команды разработки: какие считать, а какие — игнорировать - 6

Если разработчик делает 5 задач одновременно, он постоянно переключает контекст, и в итоге все 5 задач будут делаться в три раза дольше. Ограничение WIP (WIP limits) — самый быстрый способ ускорить команду.

Change Failure Rate (Частота неудачных изменений)

Процент релизов или деплоев, которые привели к деградации сервиса, инцидентам на проде или потребовали отката (rollback).

  • Зачем считать: балансир для метрик скорости. Если Lead Time падает, но Change Failure Rate растет — команда начала «кодить на скорость», жертвуя качеством. Оптимально держать этот показатель на стабильно низком уровне (обычно 0-15% в зависимости от критичности систем).

MTTR (Mean Time to Recovery — Среднее время восстановления)

Время, которое требуется команде на обнаружение и устранение инцидента на продакшене.

  • Зачем считать: показатель зрелости процессов эксплуатации и поддержки. Высокая скорость выпуска фич не имеет смысла, если команда сутками не может поднять упавший сервис.

Второстепенные и контекстные метрики

Эти показатели полезны для глубокой диагностики, но они не являются основой для управления производственным потоком.

  • Defect Rate (Доля дефектов): количество багов, найденных на этапе тестирования. Высокий показатель — сигнал о проблемах с архитектурой или требованиями;

  • Escaped Defects (Пропущенные дефекты): баги, которые утекли в продакшн и были найдены пользователями. Это прямая оценка качества QA-процессов;

  • Happiness Score (Уровень счастья): субъективная оценка состояния команды. Измеряется пульс-опросами. Выгоревшая команда не покажет хороший Throughput;

  • Retrospective Action Completion: процент выполненных договоренностей после ретроспективы. Показывает, способна ли команда реально улучшать свои процессы, или ретро проводится «для галочки».

Как выбирать метрики по типам Agile-команд

Не нужно пытаться измерять всё и сразу. Набор метрик зависит от того, по какой методологии работает команда и какой у нее масштаб.

Scrum vs Kanban vs SAFe

  • Scrum-команды: основной фокус на предсказуемости (Sprint Goal Success Rate) и скорости поставки в рамках спринта (Lead Time);

  • Kanban-команды: жесткий контроль незавершенной работы (WIP) и борьба за минимизацию времени цикла (Cycle Time). Здесь не мыслят спринтами, здесь мыслят непрерывным потоком;

  • Масштабируемый Agile (SAFe): фокус смещается на поток ценности на уровне портфеля продуктов, предсказуемость инкрементов программы (PI Predictability) и общую стабильность релизов (Change Failure Rate).

По размеру и функции команды

  • Малые продуктовые команды: им важнее всего скорость проверки гипотез. Смотрим на Throughput и Cycle Time;

  • Крупные кросс-функциональные подразделения: на первый план выходит цена ошибки и координация. Ключевые метрики — Change Failure Rate, MTTR и общая предсказуемость поставок.

Дашборды для метрик команды разработки на примере SimpleOne SDLC

Собрать метрики из пяти разных систем (Jira, GitLab, Zabbix, Service Desk) в один Excel-файл — задача неблагодарная. Цифры устаревают еще до того, как отчет попадет на стол CTO. Для реального управления нужна платформа, которая объединяет процессы разработки и поддержки в едином контуре.

Например, в системе SimpleOne SDLC сбор метрик происходит централизованно, потому что процессы разработки (SDLC) и поддержки (ITSM) живут на одной платформе с единой объектной моделью.

Интерфейс дашбордов в SImpleOne SDLC

Интерфейс дашбордов в SImpleOne SDLC

Как это помогает управлять разработкой:

  • Сквозная визуализация потока. Система отслеживает весь путь задачи: от создания идеи в бэклоге продукта до выкатки релиза и реакции на него в виде инцидентов от поддержки.

  • Связь скорости и стабильности. На одном дашборде (например, для Head of Engineering) можно вывести графики Throughput (сколько фич выпустили) и MTTR (как быстро чиним упавшее). Это позволяет моментально увидеть, не обгоняет ли скорость разработки качество кода.

  • Прозрачность для бизнеса. Метрики потока собираются автоматически, без ручных выгрузок. Бизнес видит реальный Lead Time и перестает требовать невозможных сроков.

Использование профессиональных платформ управления разработкой избавляет команды от необходимости тратить время на «обслуживание метрик» и позволяет сфокусироваться на написании кода.

Как внедрить метрики в dev-команде (и не сойти с ума)

Внедрение системы метрик — это всегда стресс для инженеров. Чтобы процесс прошел гладко, придерживайтесь простых правил:

  1. Не используйте метрики как кнут. Как только команда поймет, что за плохой Cycle Time их лишат премии, они начнут обманывать систему: дробить задачи на микроскопические части или переводить их в статус «Готово», когда код еще не протестирован.

  2. Начните с прозрачности, а не с KPI. Цель первого этапа — просто увидеть реальную картину, как есть.

  3. Ограничьте количество показателей. Выберите 3-4 ключевые Flow-метрики (например, Lead Time, Cycle Time, WIP, Change Failure Rate). 20 графиков на дашборде только запутают.

  4. Регулярный пересмотр. Процессы меняются, продукт растет. Если метрика перестала приносить управленческую пользу — смело отказывайтесь от нее.

Частые ошибки при работе с метриками

Напоследок — список антипаттернов, которые убивают всю пользу от измерений:

  • Измерение ради красивой отчётности. Дашборды собираются только для того, чтобы показать их на квартальном совете директоров, но в повседневной работе на них никто не смотрит.

  • Сравнение команд между собой. «Почему у команды А Velocity 100, а у команды Б — 40? Команда Б плохо работает!». Это глубоко ошибочный подход. Метрики команд уникальны, команду можно сравнивать только с ней же самой в прошлом.

  • Отсутствие связи со стабильностью. Фокус исключительно на скорости (как бы выпустить побольше фич) без оглядки на технический долг и количество багов на проде.

Заключение

Грамотно выстроенные метрики команды разработки — это не способ заставить программистов писать код быстрее. Это инструмент для руководителей, позволяющий управлять потоком изменений, выявлять структурные проблемы и принимать решения на основе данных, а не интуиции.

Если вы продолжаете измерять только количество закрытых сторипоинтов (Velocity), вы видите лишь имитацию активности, но теряете реальную управляемость. Начните измерять системные показатели: контролируйте незавершенную работу (WIP), сокращайте время цикла (Cycle Time) и следите за стабильностью (Change Failure Rate). Именно эти цифры покажут истинное здоровье ваших ИТ-процессов.

И помните, что собирать эти данные лучше всего в единых автоматизированных системах (подобных SimpleOne SDLC), чтобы метрики были пульсом живого продукта, а не посмертным отчетом в конце квартала.

Автор: SimpleOne_it
