ИИ в разработке: почему ваш код стал хуже, хотя команда стала писать быстрее
Привет! Меня зовут Артем Герасимов, я владелец продукта SimpleOne SDLC. За последние два года наша команда внедрила использование ИИ практически на всех этапах разработки — от прототипирования до код-ревью.
В этой статье расскажу, почему внедрение ИИ может незаметно превратить вашу кодовую базу в неподдерживаемое legacy (неподдерживаемый код), как измерять реальную эффективность вместо иллюзии скорости и какие правила помогут получать пользу без деградации качества.
Что ИИ делает с вашим кодом
Искусственный интеллект действительно пишет код быстрее человека. Проблема только в том, что скорость генерации не равна скорости поставки качественного продукта.

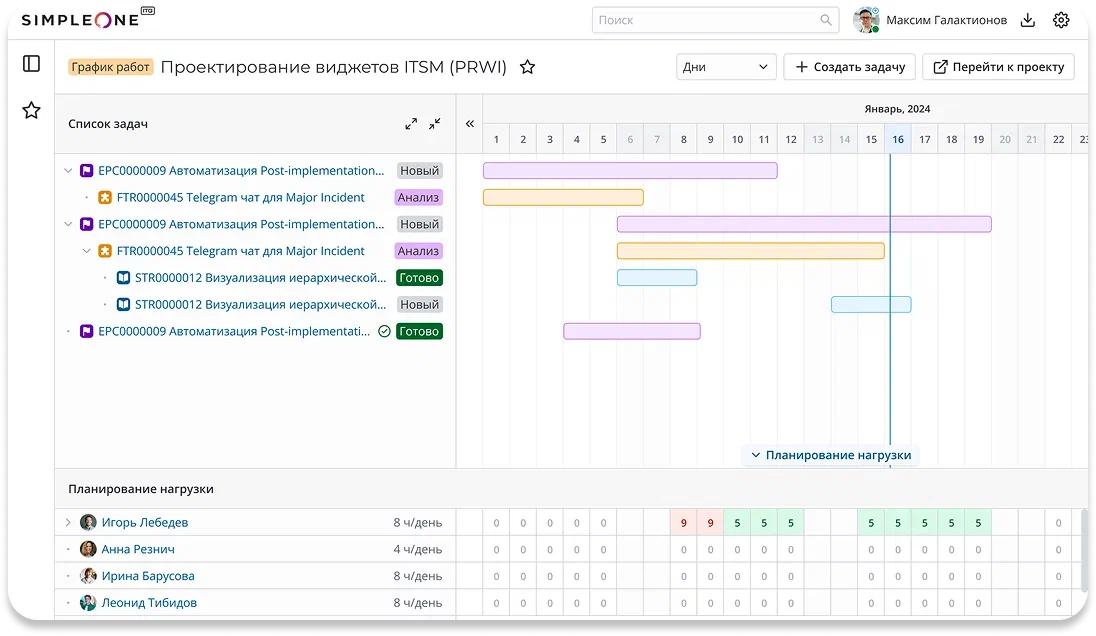

Мы в SimpleOne использовали ИИ для создания прототипа диаграммы Ганта. Искусственный интеллект сгенерировал рабочий вариант за 4 часа вместо недели работы. Звучит как успех, но когда передали код команде продуктовой разработки, выяснилось: около 60% пришлось переписывать. Нейросеть продублировала методы, которые уже существовали в других частях системы, проигнорировала архитектурные паттерны проекта и запихнула всю логику в один файл на 800 строк.
Таким образом, незаметно растет технический долг: ИИ не понимает контекст крупной кодовой базы — он видит только то, что попало в окно контекста. Результат: дублирование кода, игнорирование существующих зависимостей, отсутствие модульности. Код работает, но поддерживать его становится дороже с каждым спринтом.
По нашему опыту, реальный эффект выглядит так: +30% скорости прототипирования, но +40% времени на код-ревью и последующий рефакторинг. Если не измерять полный цикл, можно долго радоваться ускорению, не замечая, как проседает качество.
Применение ИИ дает разный эффект в з��висимости от этапа разработки. Таблица ниже показывает, где ИИ действительно помогает, а где создает проблемы:
|
Этап |
ИИ помогает |
ИИ создает проблемы |
|
Discovery |
Анализ обратной связи, генерация гипотез |
Не понимает реальные боли пользователей |
|
Проектирование |
Быстрые прототипы интерфейсов |
Нарушает дизайн-систему, игнорирует UX-паттерны |
|
Разработка MVP |
Генерация базовой функциональности |
Дублирование кода, отсутствие архитектуры |
|
Production-код |
Шаблонные операции (CRUD, интеграционные обвязки, типовые компоненты) |
Игнорирует зависимости, создает техдолг |
|
Тестирование |
Генерация тест-кейсов, автотесты |
Поверхностное покрытие, не проверяет граничные случаи |
|
Код-ревью |
Стиль, линтер-правила, простые анти-паттерны, очевидные уязвимости |
Не оценивает архитектурные решения |
Чтобы получать пользу без деградации качества, нужны четкие правила игры. О них поговорим дальше.
Как встроить ИИ, чтобы код не превратился в легаси через полгода
Главная ошибка — считать сгенерированный код почти готовым.
Когда мы создавали прототип диаграммы Ганта, разработчик сформулировал архитектурные требования до генерации кода: какие паттерны использовать, как организовать модули, какие зависимости учитывать. Искусственный интеллект получил не просто задачу «создай диаграмму Ганта», а подробную спецификацию с ограничениями. Это не решило всех проблем, но сократило количество переделок с 60% до 30%.
Важно: длинная спецификация не равно качеству! Это может сломать ваш шаблон, ведь мы привыкли думать: «Чем больше напишешь — тем лучше сделает», но как показал опыт — это не так. Контекст быстро переполняется, начинается сжатие и — правильно — потеря части данных. Поэтому важно не просто сгененировать подробную спецификацию, но и разбить на маленькие модули, и запускать ИИ агента не подряд, а с очисткой контекста для следующей задачи.
Guardrails (ограничители) — это не опция, а обязательное условие. Вот что нужно внедрить до масштабирования ИИ в команде:
-
промпты с архитектурными требованиями: описывайте структуру проекта, используемые паттерны, стиль кода;
-
pre-commit hooks: автоматически проверяйте сгенерированный код на соответствие стандартам (лайфхак: запускайте ревью в цикле «ревью — исправление — ревью», пока ревью не даст 0 замечаний. В этот момент ИИ будет проверять все, и с большей вероятностью починит все, чем за один проход — проверено);
-
изменения в доменной логике/безопасности/платежах/правах доступа: код, который попадает в production, должен проходить через опытного разработчика;
-
ограничение области применения: используйте ИИ для прототипов и некритичной функциональности, а не для ключевой доменной логики.
М��трики вместо ощущений. Многие команды внедряют ИИ и говорят «мы стали быстрее», но не измеряют, что именно ускорилось. Чтобы понять реальный эффект, отслеживайте:
-
cycle time: время от начала разработки до релиза функциональности;
-
defect escape rate: процент дефектов, которые попали в production;
-
code churn: процент кода, который переписывается в первые две недели после создания;
-
time in review: сколько времени тратится на код-ревью;
-
tech debt velocity: скорость накопления технического долга.
Если cycle time сократился на 20%, но defect escape rate вырос на 40%, значит, вы ускоряетесь в неправильном направлении. Если code churn превысил 50%, искусственный интеллект генерирует код, который приходится почти полностью переписывать.
Не внедряйте ИИ везде, усильте узкое место. Если аналитика тормозит и разработчики простаивают — дайте ИИ аналитикам для формирования требований, если тормозит код-ревью — автоматизируйте проверку синтаксиса и стиля. Не пытайтесь ускорить всё одновременно — это размывает фокус и снижает эффект.
Теперь про конкретные инструменты и как их выбирать под задачу.
Какой инструмент для какой задачи (и чек-лист внедрения)
Выбор инструмента зависит от того, какую проблему вы решаете. Искусственный интеллект для MVP-прототипа и для production-кода — это разные задачи, требующие разных подходов.
Таблица выбора инструментов:
|
Задача |
Инструмент |
Зона применения |
Ограничения |
|
MVP-прототип |
Валидация идей, демо для пользователей |
Допустимо для production, но требуется повышенно ревью и готовность к проблемам |
|
|
Анализ legacy-кода |
Онбординг новых разработчиков, рефакторинг |
Не видит полную архитектуру проекта |
|
|
Генерация требований |
Формирование спецификаций, анализ конкурентов |
Не понимает специфику бизнеса |
|
|
Автоматизация тестов |
Генерация тест-кейсов, UI-тестирование |
Поверхностное покрытие, нужен контроль |
|
|
Код-ревью |
Проверка синтаксиса, соответствие стандартам |
Не оценивает архитектурные решения |
|
|
Рутинный код |
CRUD-операции, типовые компоненты |
Дублирует существующий код, если не указать |
Для MVP-прототипов мы используем Cursor и Claude (Console/API). Они отлично подходят для быстрой валидации идей: генерируем интерфейс, показываем пользователям, собираем обратную связь. Если идея выстрелила, передаем задачу в полноценную разработку. Если нет — мы хотя бы потратили пару часов вместо недели.
Для работы с существующим кодом хорошо подходят GitHub Copilot и Cursor. Когда в команду приходит новый разработчик, ему не нужно неделю изучать документацию. Он просто спрашивает у искусственного интеллекта «как работает модуль авторизации» и получает объяснение с примерами. Это особенно полезно при рефакторинге унаследованного кода: ИИ помогает быстрее понять логику и найти проблемные места.
Для автоматизации код-ревью мы интегрируем SimpleOne SDLC с ИИ. Искусственный интеллект берет на себя рутинную проверку: синтаксис, соответствие стандартам, потенциальные ошибки. Архитектурные решения по-прежнему оценивает опытный разработчик, но время на проверку форматирования и очевидных проблем освобождается.
Чек-лист для тимлида по внедрению ИИ:
-
Найдите узкое место в процессах: где команда теряет больше всего времени?
-
Выберите некритичную задачу для пилота: не внедряйте ИИ сразу в ключевую функциональность.
-
Измерьте метрики до внедрения: cycle time, defect escape rate, code churn, time in review.
-
Запустите пилот на 2–4 недели: дайте команде привыкнуть к инструменту.
-
Измерьте метрики после внедрения: сравните с начальными показателями.
-
Настройте guardrails: промпты с требованиями, автопроверки при коммите, обязательное ревью.
-
Масштабируйте только при положительной динамике: если метрики улучшились, расширяйте применение. Если нет — пересмотрите подход.
Искусственный интеллект — это инструмент для разведки и ускорения обратной связи, не замена процессов. Эффективность равна: правильный выбор инструмента × настроенные правила × контроль метрик.
Резюме
Искусственный интеллект не заменит разработчика, который понимает продукт и думает о пользователях. Но он точно изменит подходы к разработке — если научиться им правильно пользоваться.
Сколько кода, написанного ИИ в вашем проекте, пришлось переписывать?
