DICE-фреймворк: как оценить шансы проекта на успех до его старта
Практическое применение методики от Boston Consulting Group — с калькулятором внутри.
Представьте: команда взялась за инициативу, расписала задачи по спринтам, завела тикеты в Jira — и ушла пилить. Через квартал выясняется, что не успели. Или успели, но никому не нужно. Или руководство неожиданно «не поддержало».
Большинство провалов проектов и инициатив — предсказуемы. Их можно увидеть заранее, если знать, куда смотреть.
Для этого существует DICE-фреймворк от Boston Consulting Group. Применяю его уже несколько лет, и почти каждый раз он обнажает риски, которые команда не замечала или не хотела замечать.
Что такое DICE
DICE — методика оценки вероятности успеха проекта или инициативы до старта. Название — аббревиатура четырех параметров:
-
D — Duration (частота пересмотра этапов)
-
I — Integrity (профессионализм команды)
-
C — Commitment (приверженность: руководства и команды)
-
E — Effort (дополнительная нагрузка на исполнителей)
Каждый параметр оценивается от 1 до 4, затем подставляется в формулу:
Чем выше итоговый балл — тем хуже прогноз.
Параметры и как их оценивать
D — Duration: частота пересмотра этапов
Насколько часто вы анализируете ход инициативы: актуальность, проблемы, соблюдение дедлайнов. По сути — регулярность синков по прогрессу.
Чем чаще — тем лучше. Фокус внимания повышает вероятность успеха. Это не про микроменеджмент, а про управляемость.
|
Балл |
Условие |
|
1 |
Пересмотр раз в 1–2 недели |
|
2 |
Пересмотр раз в 3–4 недели |
|
3 |
Раз в 2 месяца |
|
4 |
Во всех остальных случаях |
Значения адаптированы под реальные проекты — у BCG они другие. Логика неизменна: 1 — хорошо, 4 — плохо. Подстраивайте под свой контекст.
I — Integrity: профессионализм команды
Сюда входит и руководитель проекта, и исполнители: хард-скилы, грейд, опыт решения похожих задач. Команда джунов не то же самое, что команда синьеров. Писать фреймворк для автоматизации в первый раз — не то же самое, что в третий.
|
Балл |
Условие |
|
1 |
Руководитель и команда — профессионалы |
|
2 |
Скорее да |
|
3 |
Скорее нет |
|
4 |
Плохо по всем показателям |
Параметр умножается на 2 — он вносит значительный вклад в итог. Это работает в обе стороны: если команда слабая, I тянет счет вверх сильнее остальных параметров. Но и при митигации рисков улучшение дает значительный эффект. Взяли в команду опытного инженера или нашли ментора — I упал с 4 до 2, а итоговый DICE уменьшился сразу на 4 балла. Для сравнения: такое же улучшение по D даст только 2 балла.
C — Commitment: приверженность изменениям
Параметр разделен на два: C1 — поддержка руководства, C2 — поддержка команды.
C1 — руководство:
|
Балл |
Условие |
|
1 |
Руководство поддерживает проект |
|
2 |
Нейтрально |
|
3 |
Скрыто не поддерживает |
|
4 |
Открыто не поддерживает |
Про «скрыто не поддерживает»: это когда начальник благословил вас на внедрение, но при эскалации на мешающего соседа встает на его сторону. На словах — «за», на деле — нет.
C1 тоже умножается на 2. Поддержка сверху критична — именно она решает, будет ли команда защищена от «горящих» бизнес-задач, которые съедят время проекта.
C2 — команда:
|
Балл |
Условие |
|
1 |
Охотно принимают изменения |
|
2 |
В принципе не возражают |
|
3 |
Сопротивляются |
|
4 |
Возражают крайне резко |
На подчиненных проще повлиять — административно или через работу с мотивацией. Отсюда вес без множителя.
«Возражают крайне резко» — это когда на каждом ретро и каждом 1-2-1 слышишь одно и то же: «я не для этого шел в тестирование», «автоматизация — это не мое», «лучше уволюсь». Люди открыто сигнализируют, что менять ничего не собираются.
«Сопротивляются» — тоньше и коварнее. Формально никто не против, задачи берут, но каждый спринт они перетекают в следующий. Причины всегда найдутся: горящий баг, срочная фича. По сути это саботаж без открытого конфликта, а значит его сложнее увидеть и что-то изменить.
E — Effort: дополнительная нагрузка
Какой процент рабочего времени сотрудника требует проект сверх его основных задач.
|
Балл |
Условие |
|
1 |
До 10% или это основная работа |
|
2 |
11-20% |
|
3 |
21-40% |
|
4 |
Более 40% |
Если реализация — единственная задача сотрудника, ставьте 1: риск нехватки времени минимален.
Сводная таблица параметров
|
|
D — Duration |
I — Integrity |
C1 — Commit |
C2 — Commit |
E — Effort |
|
1 |
Пересмотр раз в 1–2 недели |
Руководитель и команда — профессионалы |
Руководство поддерживает проект |
Охотно принимают изменения |
До 10% или основная работа |
|
2 |
Пересмотр раз в 3–4 недели |
Скорее да |
Нейтрально |
В принципе не возражают |
11-20% |
|
3 |
Раз в 2 месяца |
Скорее нет |
Скрыто не поддерживает |
Сопротивляются |
21-40% |
|
4 |
Во всех остальных случаях |
Плохо по всем показателям |
Открыто не поддерживает |
Возражают крайне резко |
Более 40% |
Как читать результат
Подставляем в формулу: DICE = D + 2×I + 2×C1 + C2 + E
|
Значение |
Зона |
Прогноз |
|
7 — 13 баллов |
Выигрыш |
Высокая вероятность успеха |
|
14 — 17 баллов |
Беспокойство |
Есть риски, требует внимания |
|
18+ баллов |
Проблема |
Высокая вероятность неудачи |
Границы немного скорректированы относительно оригинала BCG — исходя из личного опыта применения.
Результат часто удивляет. Ожидаешь, что провал где-то в сроках и процессах — а цифры указывают на команду и поддержку сверху.
Разбор на примере
Команда ручных тестировщиков решила внедрить автоматизацию.
Лида «уговорили».
Срок — квартал.
Нагрузка — 30% времени.
Опыта автоматизации ни у кого нет, но зато горят глаза.
Задачи расписали по спринтам.
Поехали!
Оценка на старте:
D = 4 (специальных синков нет)
I = 4 (опыта автоматизации ни у кого нет)
C1 = 2 (руководство нейтрально)
C2 = 1 (инициатива команды, энтузиазм есть)
E = 3 (30% времени — много)
DICE = 4 + 8 + 4 + 1 + 3 = 20. Гарантированный провал.
Почему?
Нет опыта → оценка занижена → реально нужно 50–70% времени.
Нет синков → проблемы копятся.
Руководство нейтрально → при первом авральном баге задачи по автоматизации сдвигаются.
Итог: через квартал сделано ничего.
Митигация по шагам:
1) Ввести еженедельные синки: D = 1 → DICE = 17 (из провала в беспокойство)
2) Растянуть на 2 квартала, снизить нагрузку до 20%: E = 2 → DICE = 16
3) Получить реальную поддержку руководства: C1 = 1 → DICE = 14 (нижняя граница беспокойства)
4) Взять в команду человека с опытом или найти ментора: I = 2 → DICE = 10 (зона победы)
Если же удается отдать написание фреймворка опытным коллегам — I = 1 → DICE = 8.
Чистая победа.
Контроль и пост-анализ
DICE — не разовая оценка. В процессе реализации пересчитывайте его при изменении условий: ушел ключевой инженер, сменилось руководство, появился новый смежный проект, который тянет ресурсы.
Удобно делать это на тех самых встречах по пересмотру (параметр D).
После завершения — пост-анализ. Если прогноз был «победа», а инициатива не взлетела — значит какой-то параметр оценили неверно. Это ценный вывод для следующего раза.
Когда применять DICE
DICE не нужен для маленьких рутинных задач и работы в одиночку. Но нужен, когда инициатива:
-
Охватывает несколько команд или людей
-
Влияет на процессы или архитектуру
-
Требует изменения поведения людей
-
Имеет горизонт дольше месяца
Типичные кейсы в QA и разработке: внедрение автоматизации, запуск CI/CD, миграция систем, переход на новую модель тестирования, прокачка инженерной культуры.
Совет: привлекайте к оценке коллег, которые знают команду и процессы. Инструмент субъективный, а коллективный разум помогает увидеть скрытые риски. Очень часто реальная картина расходится с ощущениями.

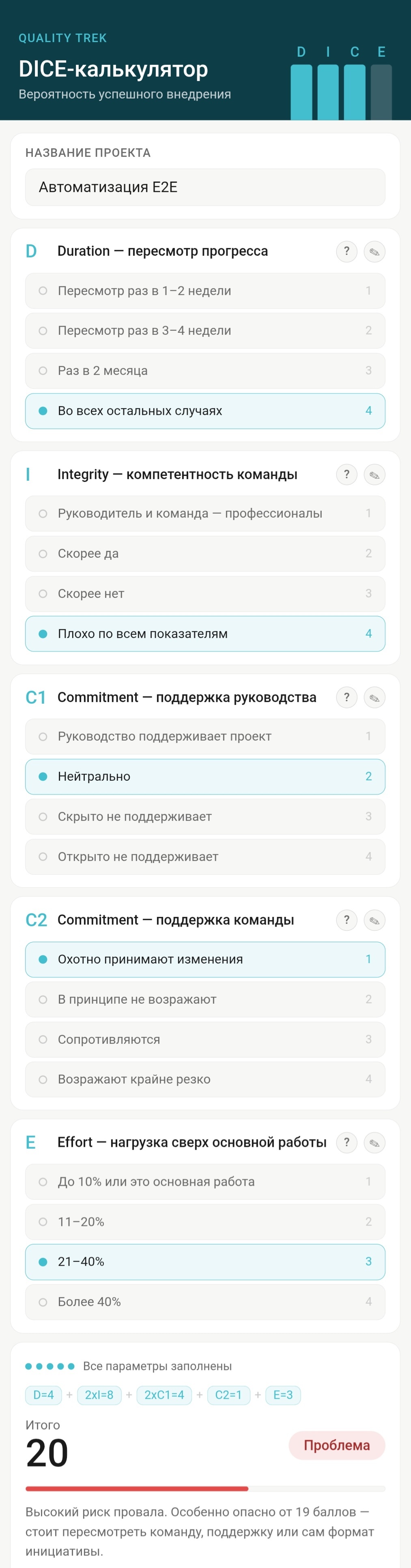

Telegram Mini App для быстрой оценки
Я использую DICE уже несколько лет и каждый раз радуюсь процессу и результату. В какой-то момент захотелось сделать из подхода нормальный инструмент — так появился калькулятор.
Сначала это была страница на сайте, потом оформила в Telegram Mini App. Выставляешь значения по каждому параметру, получаешь итог с цветовой зоной (победа / беспокойство / провал) и подсказку по каждому параметру. Результат можно скопировать и вернуться к нему позже.
В планах — многопользовательский режим: каждый участник команды выставляет оценки независимо, потом результаты сравниваются и можно обсудить расхождения. Именно там чаще всего и прячется самое интересное.
Итого
DICE — простой, быстрый инструмент, который позволяет:
-
Прогнозировать успех или провал инициативы до старта
-
Сравнивать варианты реализации между собой
-
Управлять рисками через конкретные действия
-
Осуществлять контроль в процессе и разбирать полеты после
Еще он помогает продавать идеи руководству через цифры — это отдельная ценность.
Если пробовали DICE или похожие инструменты — расскажите в комментариях, интересно сравнить опыт.
Автор: temporator
